一、什么是分部工程验收

根据《建筑工程施工质量验收统一标准》(GB 50300-2013)的规定,建筑工程质量验收划分为单位工程—分部工程—分项工程—检验批四个层次。其中,分部工程是按建筑工程中专业性质和工程部位的不同而划分的质量验收单元,它在单位工程之下、分项工程之上,承上启下,是工程质量检验批累积与单位工程综合评定之间的关键节点。

分部工程验收的核心意义在于:一是过程把关,避免将质量问题累积到竣工阶段才暴露;二是责任落实,每个分部验收均有明确的验收主体、验收依据和验收结论;三是归档分类,各分部工程的验收资料自成体系,便于日后查阅和追溯。

规范依据:GB 50300《建筑工程施工质量验收统一标准》;各专业分部的专项验收规范如GB 50202《建筑地基基础工程施工质量验收标准》、GB 50204《混凝土结构工程施工质量验收规范》、GB 50207《屋面工程质量验收规范》、GB 50210《建筑装饰装修工程质量验收标准》等。

二、分部工程的划分

GB 50300将房屋建筑工程划分为以下十个分部工程,每个分部下再细分为若干子分部:

序号 分部工程 典型子分部示例
1地基基础地基、桩基、基坑支护、降水与排水、混凝土基础、砌体基础、钢结构基础等
2主体结构混凝土结构、砌体结构、钢结构、钢管混凝土结构、型钢混凝土结构、铝合金结构、木结构、装配式结构
3建筑装饰装修抹灰、外墙防水、门窗、吊顶、轻质隔墙、饰面板、饰面砖、幕墙、涂饰、裱糊软包、细部等
4建筑屋面基层与保护、保温与隔热、防水与密封、瓦面与金属板面、细部构造等
5建筑给水排水及供暖室内给水、室内排水、室内热水、卫生器具、室内供暖、室外给水、室外排水、室外供热等
6通风与空调送风系统、排风系统、防排烟系统、除尘系统、空调风系统、空调水系统、制冷设备系统等
7建筑电气室外电气、变配电室、供电干线、电气动力、电气照明安装、接地与防雷等
8智能建筑智能化集成、信息接入、信息网络、综合布线、视频监控、入侵报警、电子巡查、公共广播等
9建筑节能围护结构节能、供暖通风与空调节能、配电与照明节能、监测与控制节能、可再生能源等
10电梯电力驱动的曳引式或强制式电梯、液压电梯、自动扶梯及自动人行道安装

三、各分部验收资料清单

1. 地基基础分部

地基基础作为建筑的"脚",属于重要分部工程。验收资料主要包括:

  • 勘察与设计类:岩土工程勘察报告、地基处理设计方案、桩基设计图纸、基坑支护设计文件
  • 原材料进场验收:水泥、钢筋、砂石、混凝土外加剂的出厂合格证、质量证明书、进场复试报告
  • 施工过程记录:桩基施工记录(沉桩/灌注桩每根记录)、地基处理记录、基坑监测记录、降水运行记录
  • 试验检测:桩身完整性检测报告(低应变/高应变/声波透射)、桩身承载力检测报告、地基承载力检测报告、混凝土试块试压报告、钢筋连接试验报告
  • 隐蔽验收:钎探记录、地基隐蔽验收记录、垫层隐蔽验收、桩头处理隐蔽验收、底板钢筋隐蔽验收
  • 分项与检验批验收记录:按子分部分项逐项验收
  • 分部验收记录:地基基础分部工程质量验收记录(勘察、设计、施工、监理、建设五方签字盖章)
  • 第三方主体结构检测报告:如钻芯法、回弹法等

2. 主体结构分部

主体结构是建筑的"骨架",资料完整性和真实性要求极高。资料清单:

  • 施工组织设计、专项施工方案(深基坑、高大模板、大体积混凝土等有专项方案时)
  • 钢筋原材合格证、复试报告、焊接和机械连接工艺评定、接头试验报告
  • 水泥、砂石、外加剂、混凝土配合比报告
  • 预拌混凝土出厂合格证、进场验收记录、坍落度测试记录
  • 混凝土试块留置记录、标养试块和同条件试块强度报告、强度评定(GB/T 50107)
  • 钢结构:焊工资格证、焊缝探伤报告(UT/MT/PT/RT)、高强螺栓扭矩复验、涂装厚度测试
  • 隐蔽工程验收记录:钢筋绑扎、模板安装、预埋件、止水带等
  • 施工日志、施工测量记录(轴线、标高、垂直度)、沉降观测记录
  • 分项工程与检验批验收记录
  • 主体结构分部工程验收记录(五方签章)
  • 结构实体检验报告(由具资质的第三方机构出具)

3. 建筑屋面分部

屋面工程直接影响建筑使用功能,验收资料重点在防水与保温:

  • 屋面防水材料合格证、检测报告、复试报告
  • 保温材料合格证、导热系数检测、燃烧性能检测报告
  • 找坡层、找平层、保温层、防水层、保护层的隐蔽记录
  • 蓄水或淋水试验记录(蓄水24小时不漏水为合格)
  • 分项工程、检验批验收记录
  • 屋面分部工程质量验收记录

4. 建筑装饰装修分部

装饰装修资料数量庞大,来源单位众多(主体施工单位与装修分包单位),需要特别注意材料进场验收的完整性:

  • 所有装修材料的合格证、检测报告(环保检测、阻燃检测、有害物质限量)
  • 石材防护、木材防腐防虫、金属幕墙防腐处理记录
  • 幕墙专项:风压计算书、打胶样品留存、四性试验(气密、水密、抗风压、层间变形)
  • 外门窗三性检验报告、保温性能检测
  • 隐蔽工程验收(预埋件、钢骨架、基层处理等)
  • 分项工程、检验批验收记录(按装饰类型分门别类)
  • 建筑装饰装修分部工程验收记录

5. 机电与设备安装分部

机电安装涵盖给排水、通风空调、电气、智能建筑、电梯五大分部,资料特点是"多而细":

  • 设备进场验收记录、设备合格证、设备说明书、铭牌记录
  • 管材、阀门、电缆、导线等原材料合格证和检测报告
  • 给排水分部:压力试验记录、通水试验记录、灌水试验记录
  • 通风空调分部:风量平衡记录、漏风测试报告、噪声测试、净化空调洁净度测试
  • 电气分部:绝缘电阻测试、接地电阻测试、导通测试、相位测试、漏电保护试验
  • 智能建筑分部:系统集成检测报告、子系统联调记录、试运行记录
  • 电梯分部:安装自检报告、电梯特检所检验合格证、使用登记证
  • 各子分部的分项、检验批验收记录
  • 各分部工程质量验收记录

6. 建筑节能分部

节能分部是GB 50300-2013新增的独立分部(由原装饰装修和设备安装分部中拆分形成),资料要求:

  • 节能设计文件、节能计算书
  • 节能材料进场复试报告:保温材料导热系数、密度、燃烧性能;外窗传热系数、气密性;门窗玻璃遮阳系数
  • 节能工程隐蔽验收记录(保温层厚度、锚固件数量、断热桥构造等)
  • 外墙、屋面、地面、外窗、通风空调、配电照明、监测控制等子分部的验收
  • 节能专项现场实体检验:保温材料粘结强度、锚固件拉拔、保温层厚度抽检
  • 节能分部工程验收记录

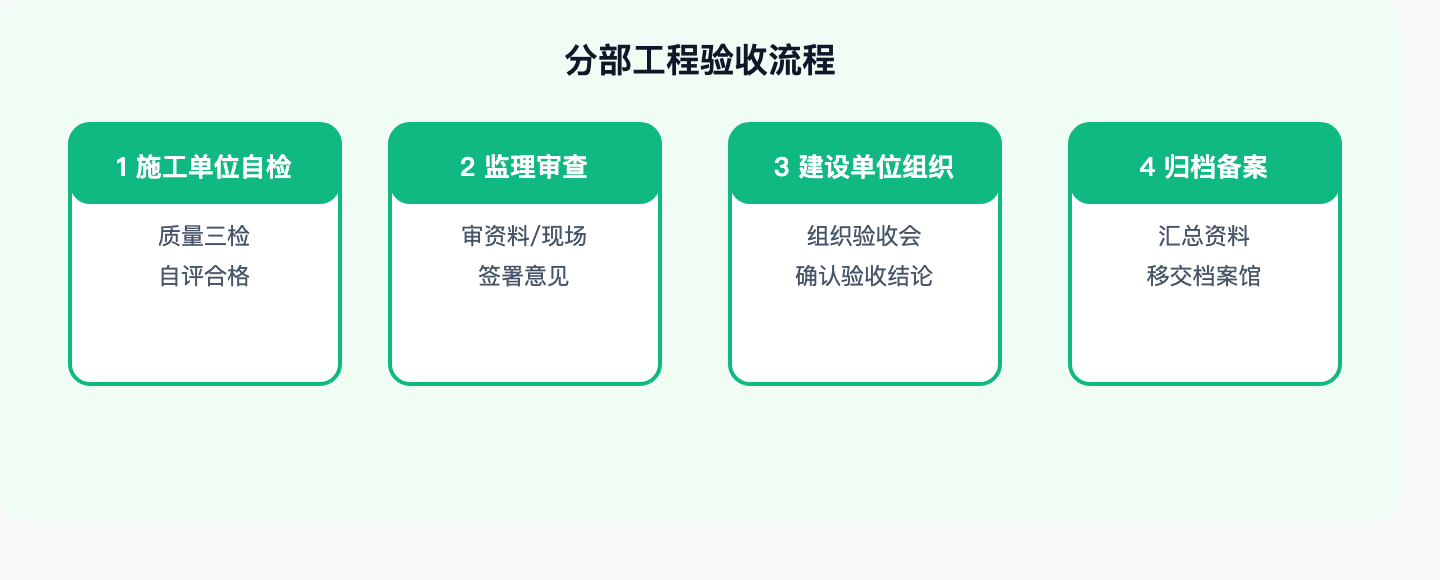

四、分部验收的检验时机

分部验收不是工程竣工时的"一次性活动",而是在施工过程中按部位、按工序进行的连续动作。合理的验收时机安排:

分部 检验时机 备注
地基基础基础底板浇筑完成后、回填土覆盖前地基处理、桩基施工、主体施工前必须完成
主体结构结构封顶后、装饰装修开始前实体检验应在结构浇筑后28天内安排
建筑屋面防水层完成、蓄水试验合格后宜在干燥季节施工和验收
装饰装修装饰完工、清场后,正式移交前需配合使用功能测试
给排水及供暖管线隐蔽前分段验收,末端设备安装后总验压力试验是关键节点
通风与空调系统调试合格后涉及消防排烟须配合消防验收
建筑电气终端设备安装完成、绝缘测试合格后系统送电后方可验收
智能建筑子系统调试、联调完成后需第三方检测机构参与
建筑节能实体检测报告出具后外保温与装饰装修同步验收
电梯安装调试完成、特检所检验合格后验收前需取得电梯使用登记证

五、责任矩阵

每个分部验收都涉及多个责任主体,归档资料中必须体现"五方签章"或专项方的签章:

分部 建设单位 勘察 设计 施工 监理 专项第三方
地基基础主持参加参加参加参加检测机构
主体结构主持参加参加参加实体检测机构
屋面主持参加参加参加
装饰装修主持参加参加参加
给排水供暖主持参加参加参加
通风空调主持参加参加参加
建筑电气主持参加参加参加
智能建筑主持参加参加参加检测机构
建筑节能主持参加参加参加节能检测机构
电梯主持参加参加特检所
签字陷阱:分部工程验收记录上"建设单位项目负责人"栏必须由建设单位授权代表签字(通常是项目经理),而不是仅盖建设单位公章;"勘察/设计单位项目负责人"需是该项目的注册师(岩土工程师、结构工程师等)亲笔签字。电子签名必须由CA证书签发。

六、常见归档问题

  • 签字不全:五方代表中某一方缺席,尤其是勘察和设计单位在主体结构验收时未到场
  • 日期矛盾:分部验收日期早于部分分项工程的验收日期
  • 检测报告缺失:未附实体检测报告就完成了主体分部验收
  • 分部范围错误:将部分子分部归入错误的大分部(如将智能建筑中的安防归入电气)
  • 节能分部遗漏:按旧版规范操作未单独列出节能分部
  • 整改记录缺失:验收中提出的问题未形成整改闭环,缺少整改前后的对比资料

七、工具化支持

住建归档助手针对分部工程验收资料的特点,提供以下自动化能力:

  • 分部清单内置:按GB 50300标准内置十大分部及子分部的归档清单,缺失项一目了然
  • 实体检测关联:检查主体、地基、节能等分部是否附有实体检测报告
  • 签字核查:自动识别分部验收记录中缺签的单位
  • 日期逻辑校验:对比分项、检验批、分部三个层级的日期逻辑
  • 按分部分卷:自动按分部和子分部组织案卷结构,符合归档要求
  • 整改闭环追踪:发现整改记录缺失时提示补充

相关阅读
