技术性废标是指投标文件因不符合招标文件的实质性要求或格式要求而被判定为无效投标。据行业统计,约30%的废标是由格式、缺项、签章等可预防的低级错误导致的。本文汇总了15个最常见的技术性废标原因,并给出具体的预防措施。

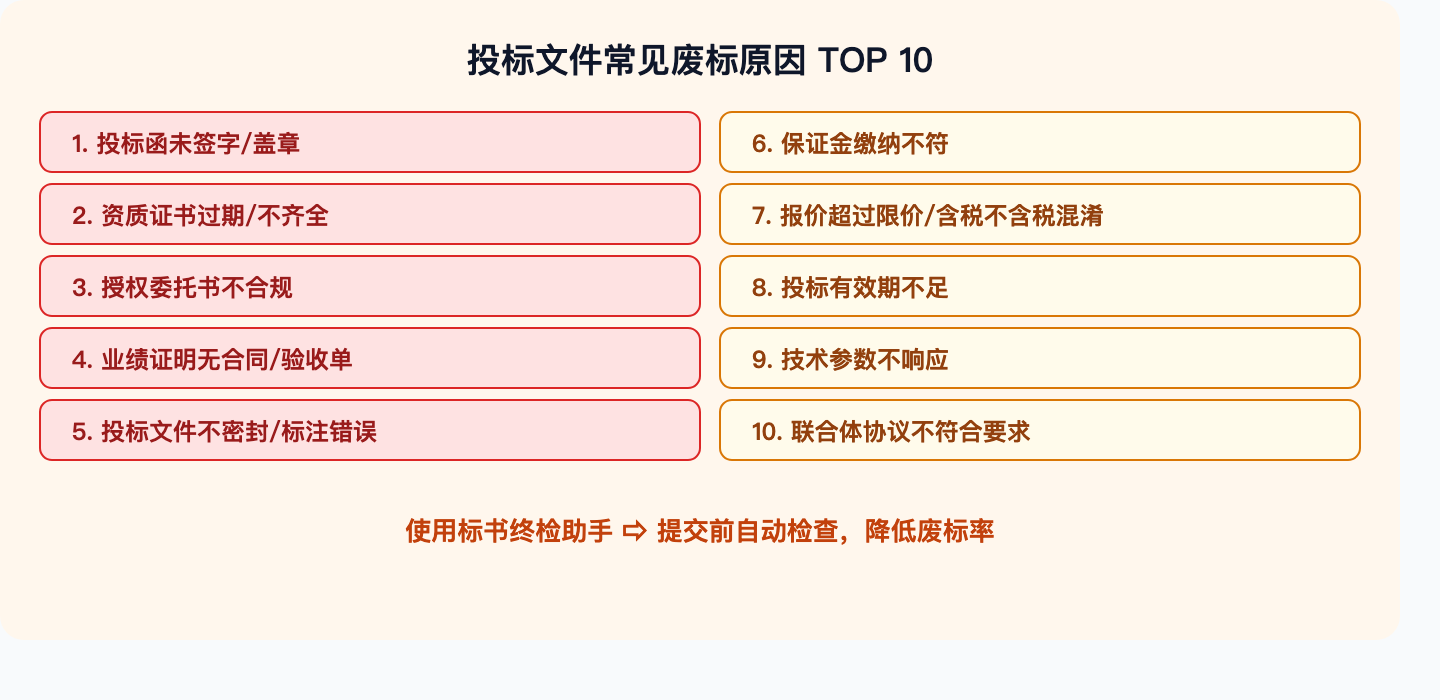

15个常见废标原因与预防

1

投标函未签字盖章

投标函是投标文件的核心文件之一,必须由法定代表人或授权委托人签字并加盖企业公章。实际投标中,常有企业在打印后忘记签字或盖章,或仅签字未盖章。

预防措施:编制签章清单,列出所有需要签字盖章的页面。使用标书终检助手的签章提醒功能,自动扫描需要签章的位置并生成提醒清单。
2

法定代表人身份证明缺失

招标文件通常要求提供法定代表人身份证明书原件,包含法定代表人的姓名、性别、年龄、职务及身份证号码,并加盖企业公章。缺少此项将直接导致资格审查不通过。

预防措施:按照招标文件提供的固定格式填写,确保信息与营业执照一致。在缺项检查清单中将此项列为必选项。
3

授权委托书无效或格式不符

非法定代表人参加投标时必须提供授权委托书,且需法定代表人亲笔签字并加盖公章。常见错误包括:授权范围不明确、授权日期早于公告日期、被授权人信息与实际到场人不一致。

预防措施:使用招标文件提供的授权委托书模板,核对被授权人身份证信息。开标前确认到场人与授权委托书上的人员一致。
4

投标保证金未按时到账或金额错误

保证金需在招标文件规定的截止时间前到达指定账户。金额不足、汇款户名与投标人名称不一致、未在规定时间到账均可能导致废标。

预防措施:提前3-5个工作日办理保证金缴纳,确认汇款信息与招标文件一致。保留银行回单并拍照备存,跟踪到账情况。
5

投标有效期不满足要求

招标文件一般要求投标有效期不少于一定天数(如90天),投标人在投标函中填写的有效期若短于此要求,将被视为不满足实质性条件而废标。

预防措施:仔细阅读招标文件中对投标有效期的要求,在投标函中填写不少于要求天数的有效期。标书终检助手可自动检测有效期一致性。
6

资质证书过期未更新

投标人提供的营业执照、安全生产许可证、ISO认证等资质证书已超过有效期,或年检信息未更新。过期证书无法证明投标人当前具备相应资格。

预防措施:投标前逐一核查所有资质证书的有效期,提前办理续期。建立资质证书有效期台账,设定到期前提醒。
7

投标总价大小写不一致

投标函或开标一览表中的报价大写金额与小写金额不一致,或分项合计与总价不符。这属于重大偏差,评标委员会一般以大写为准,但若差异过大可能直接废标。

预防措施:报价完成后由专人复核大小写金额,使用自动换算工具避免手动转换错误。标书终检助手可自动检测金额一致性问题。
8

未提供要求的业绩证明

招标文件要求提供近三年类似项目业绩,投标人未提供或提供的业绩不符合要求(如合同金额不达标、项目类型不匹配、缺少验收证明等)。

预防措施:认真对照评分标准中对业绩的具体要求,准备完整的合同首页、关键页、验收报告等材料。缺少业绩时考虑联合体投标。
9

技术方案未响应关键参数

技术偏离表中漏掉了招标文件要求的关键技术参数,或未对标星号(*)条款作出明确响应,被视为未满足实质性要求。

预防措施:逐条对照招标文件的技术要求编制偏离表,特别关注标注星号或"不允许负偏离"的条款。确保每一条均有明确的"正偏离""无偏离"或说明。
10

投标文件份数不足

招标文件要求提交正本1份、副本若干份,投标人实际提交的份数不够或正副本标识不清。

预防措施:在装订前确认招标文件要求的正副本份数,正本封面标注"正本"并加盖骑缝章,副本标注"副本"及序号。
11

密封不符合要求

投标文件密封处未加盖公章或未由法定代表人/授权代表签字,或未使用规定的内外层密封方式。

预防措施:按照招标文件规定的密封方式进行包装,密封口加盖公章和投标人签字。准备密封材料时参照投标人须知中的具体要求。
12

项目名称、编号前后不一致

投标文件中多处出现的项目名称或编号不一致,如投标函写A项目,技术方案中出现B项目名称(套用其他项目标书模板未修改干净)。

预防措施:全文搜索项目名称和编号,确保每处引用都正确。标书终检助手的一致性检查功能可自动扫描全文并标记不一致之处。
13

逾期送达或送错地点

投标文件在截止时间后才送达,或送达的地点与招标文件指定地点不一致,将被拒收且不予退还。

预防措施:提前规划路线,预留充足时间。建议在截止时间前至少1小时到达指定地点。首次参与的项目提前踩点确认地址。
14

电子标书格式不符合要求

电子投标时文件格式不符合平台要求(如要求PDF但提交了Word),文件超过大小限制,数字证书签章无效或过期。

预防措施:提前注册并熟悉电子招标平台,确认文件格式和大小限制。在正式提交前进行测试上传,确保CA证书在有效期内。
15

投标报价超出预算金额

政府采购项目通常公布预算金额或最高限价,投标报价超出此限额将被视为无效投标。部分项目还设有最低价限制,低于成本的报价同样可能被废标。

预防措施:报价前仔细确认预算金额或最高限价,确保投标报价在合理范围内。对于有最低价限制的项目,核实成本底线。

总结与建议

以上15个废标原因中,绝大多数属于可预防的人为疏忽。建议投标团队在提交前建立系统化的终检流程,使用标书终检工具进行自动化检查,将人工检查的精力集中在技术方案质量和报价策略上,而非耗费在格式和缺项的反复核对上。
